巡查基準日:2022年7月7日
巡查時間:2022年7月7日上午
巡查人員:徐海婷,王嬌,葛文強
巡查項目:紅山區二十二小弱電項目
項目經理:郭久鵬
巡查內容:
1、紅山區二十二小弱電項目進展。
2、目前是否存在問題及售後維護情況。
3、近期的商務及技術需求。
巡查情況:
紅山區二十二小弱電項目:

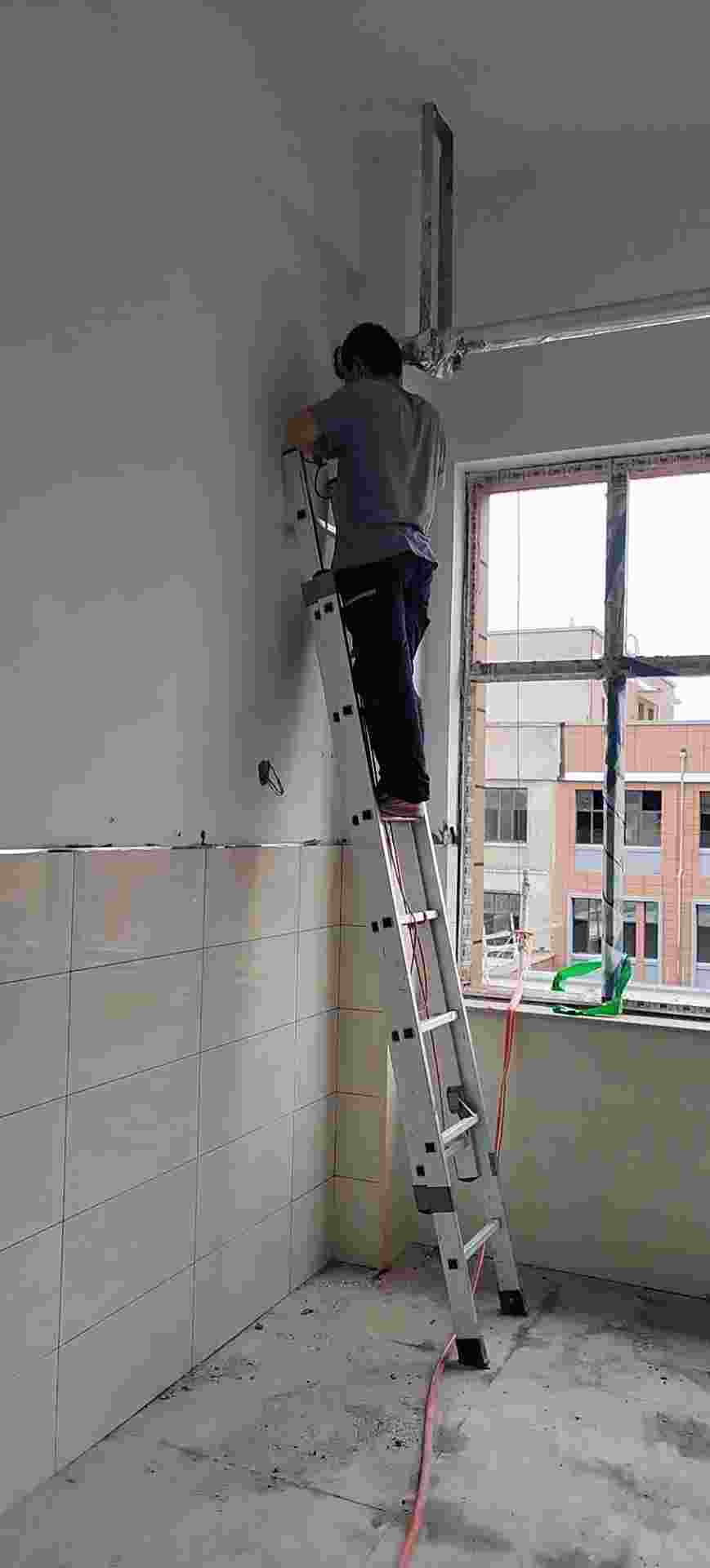

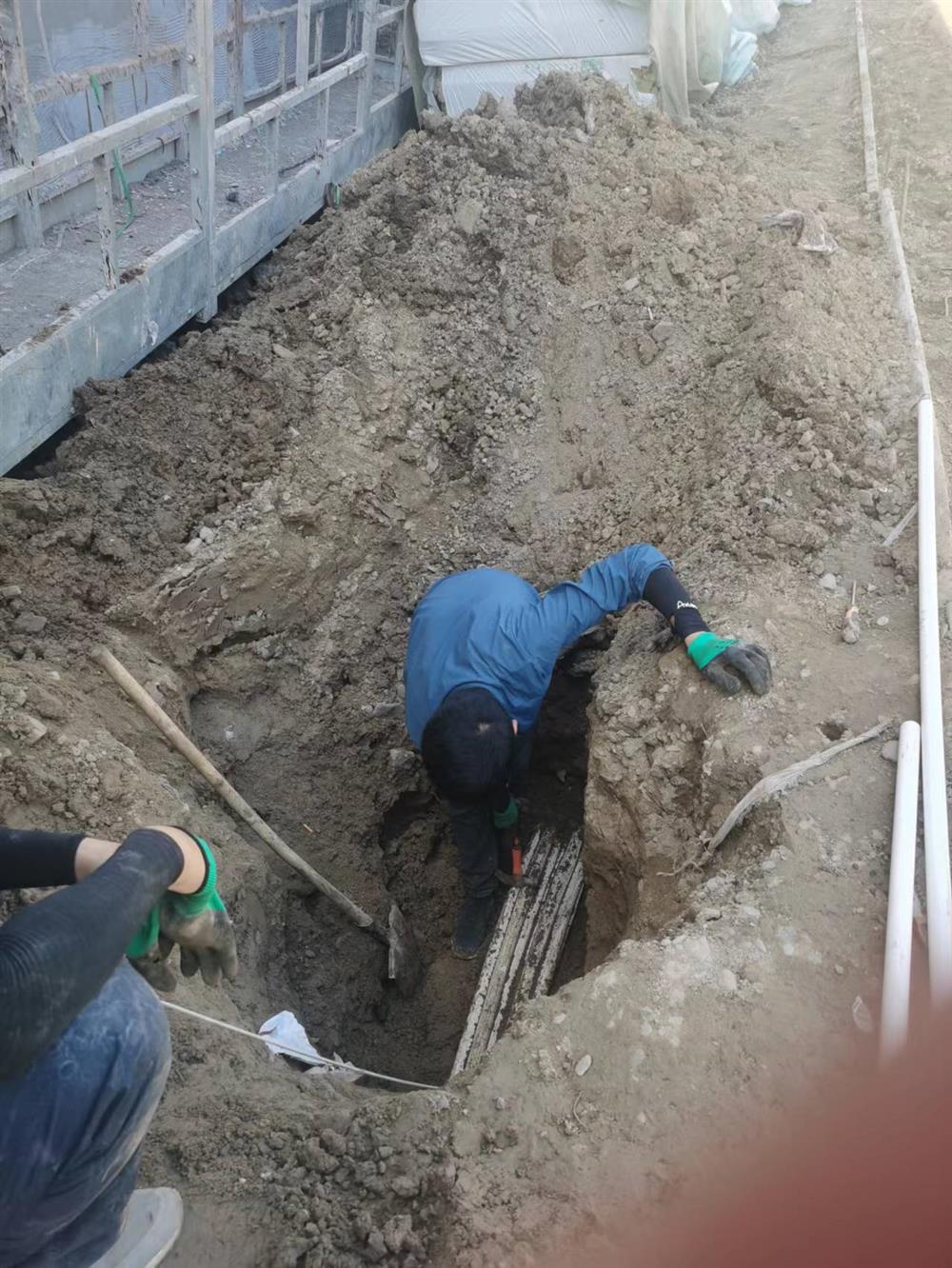

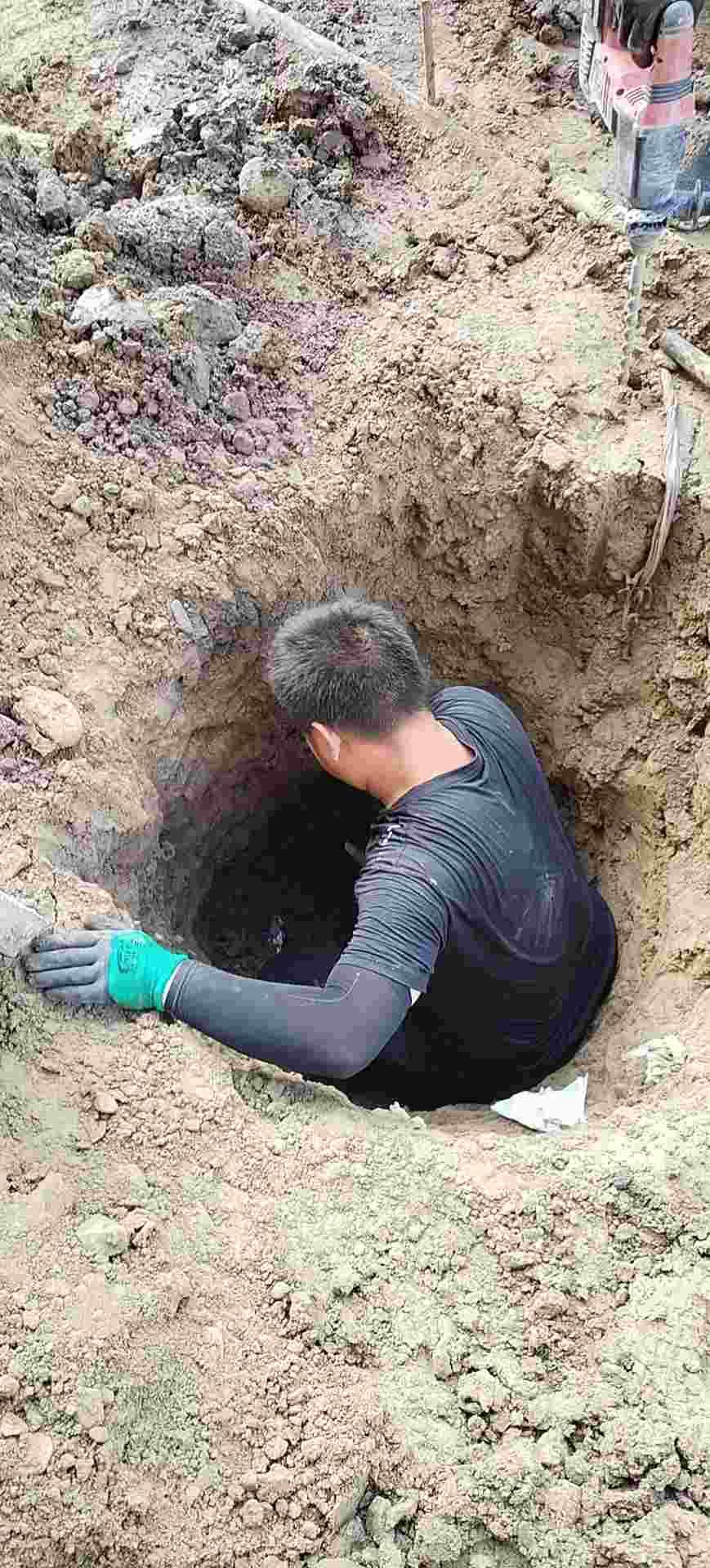

1、項目進展:①正在進行外網聯戶井的線纜敷設,預計再有3-4天完成。②網線目前除風雨操場外已基本敷設完成,風雨操場因施工高度太高,缺少施工用具,考慮安全因素及整體進度放到後期再進行敷設。③紅山區二十二小項目原計劃7月15日之前完成所有工作,以目前整體的施工進度計算,7月15日不能如期交工,我方工作根據建築方進度有序、合理的安排時間進行施工。
2、未完成工作:①線纜敷設完成的後續工作是安裝牆體面闆、測線打标,預計10-15天完成。②商務部按照項目經理要求控制設備進場時間,根據進度進行設備安裝。
3、存在問題:施工過程中本應屬于弱電施工,但設備在強電清單裏,項目負責人要求此部分施工由我公司負責,要及時跟進項目負責人确認相關流程。
4、結算:盡快把截止6月末的施工結算清單報至項目部,跟進下次結算時間。
巡查結論:
1、依舊把結算作為重點工作進行推進。
2、強調施工安全及清單外需要的施工材料一定要走變更手續。
