首頁主頁 > 新聞中心

2022年7月12日巡查報告

發布時間:2022/7/14 14:42:41 作者:管理員

巡查基準日2022712

巡查時間2022712日下午

巡查人員:張海城、王瓊

巡查項目:赤大白在建裝修項目

項目經理:徐洪亮

巡查內容

1、了解施工進度及施工用料情況。

2、了解現場施工質量及與甲方相關負責人溝通方案情況。

3、提醒項目經理施工過程中注意用電及登高作業的安全問題。

巡查情況

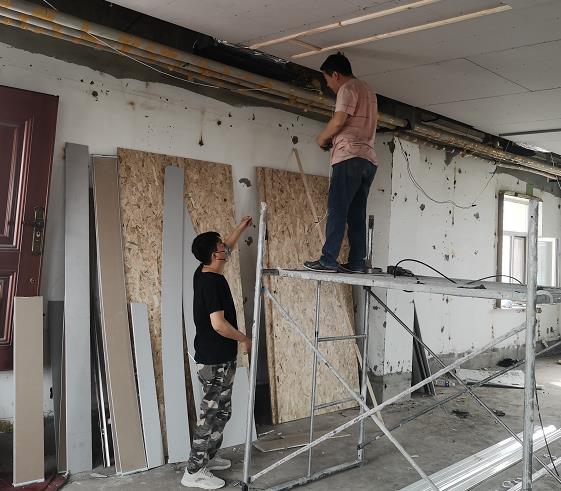

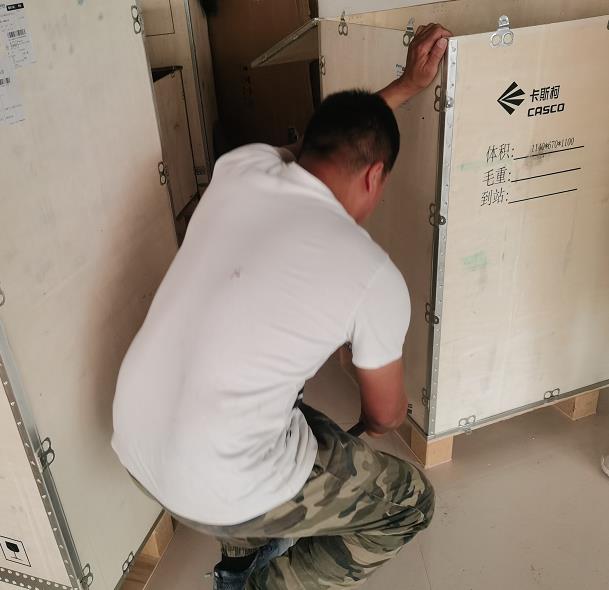

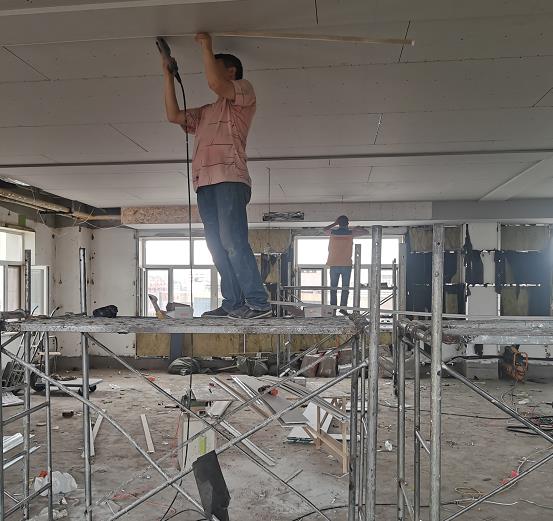

1、項目施工進展: 甲方要求810日前完成所有工作。目前,七樓指揮中心正在裝修施工進行中(預計還需約10天完成此房間)、一層機房設備接貨與安裝進行中,一層會議室裝修等待七樓指揮中心裝修完後施工,七樓會議室的裝修等待上述三處房間裝修并安裝完設備後進行,甲方承諾此房間的施工期限可不計算在總工期內;提醒項目經理及時同甲方相關負責人溝通施工進度,并按要求及時調整施工部署與人員結構。提醒項目經理提前預留LED大屏管路與安裝空間,避免後期出現返工現象;


2、施工質量與文明施工:1)機房設備接貨與安裝随時與卡斯柯項目經理溝通确認,可達到相關要求,與卡斯柯相關負責人溝通問題及日常接觸時需保持良好态度,注意說話語氣與行為舉止;

2)裝修工程因甲方原因,多次出現過返工現象,随施工進度随時與甲方相關負責人溝通确認裝修樣式,可達到相關要求,與甲方相關負責人溝通問題及日常接觸時需保持良好态度,注意說話語氣與行為舉止;



3、施工用料:主要設備材料為卡斯柯自供,我公司按其要求進行安裝調試,部分輔材為我公司提供并安裝。提醒項目經理及時統計、記錄用料情況,便于後期結算;

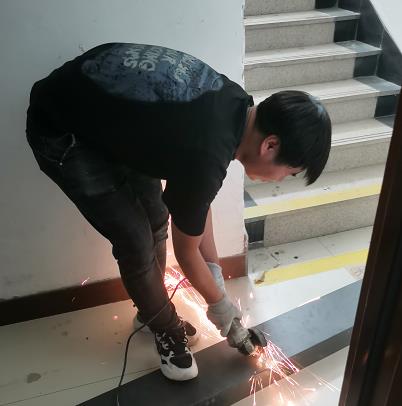

4、施工安全:提醒項目經理施工過程中注意用電及登高作業的安全問題,接電前注意關閉總閘與前端插排電源,避免出現接線打火、燒損設備等問題;注意防火與防觸電風險;

巡查結論

               以上項目施工進度合理、施工人員及項目經理認真負責,任勞任怨,與甲方及建設單位溝通态度良好,得到了甲方及建設單位相關部分負責人的高度好評。
