2022年9月23日巡查報告

發布時間:2022/9/28 14:06:00 作者:管理員

巡查基準日202292

巡查時間202292日下午

巡查人員:張海城、葛文強

巡查項目:紅山區二十二小弱電項目

項目經理:郭久鵬

巡查內容

1、了解施工進度及施工質量情況。

2、了解現場人員工作量。

3、與項目經理核對結算工程量。

巡查情況

1、項目施工進度:

設計圖紙及合同清單內的工程量大部分已完成,目前進行的工作:

(1)擦拭設備、搞衛生;
2)打設備标簽并粘貼;

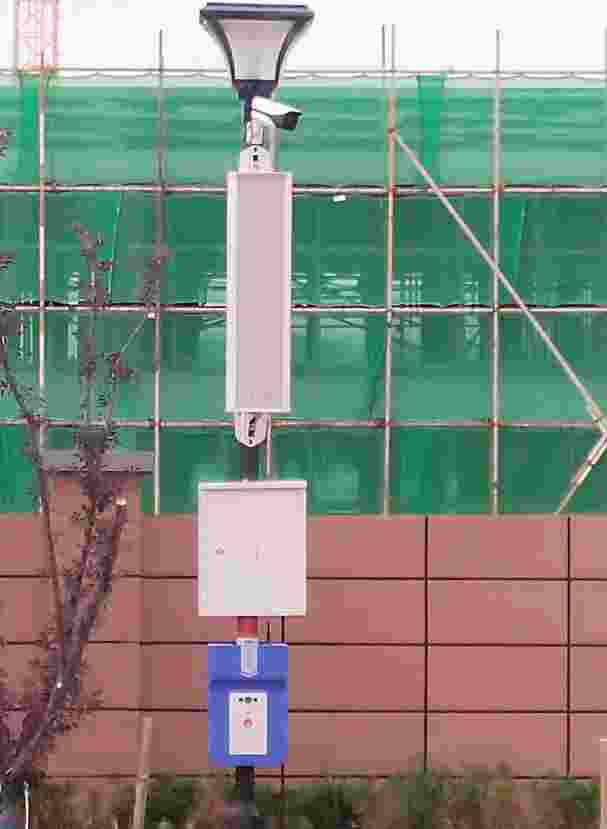

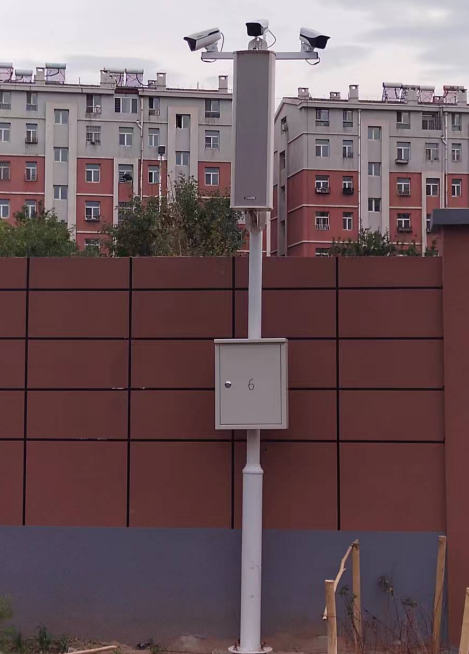

(3)安裝校方要求增補的部分設備(20套攝像機)

截止923日,剩餘1套攝像機未到貨,近期到貨後進行安裝調試。剩餘部分光纜熔接工作需等甲方的機櫃及部分交換機設備到貨後進行熔接光纜,預計還需2人一星期的時間。

2、施工質量情況:

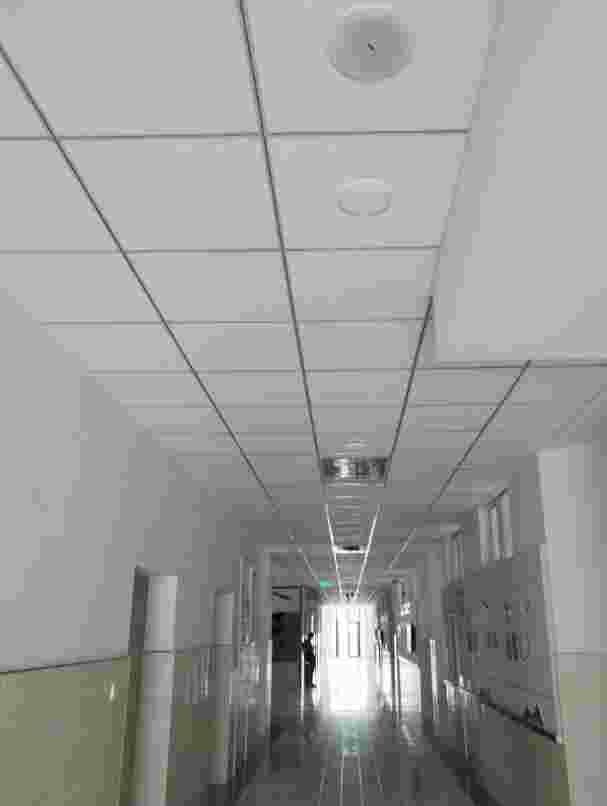

設備安裝及管線敷設符合設計要求,設備安裝整齊合理、走線規整并留有餘量。

3、産品質量情況:

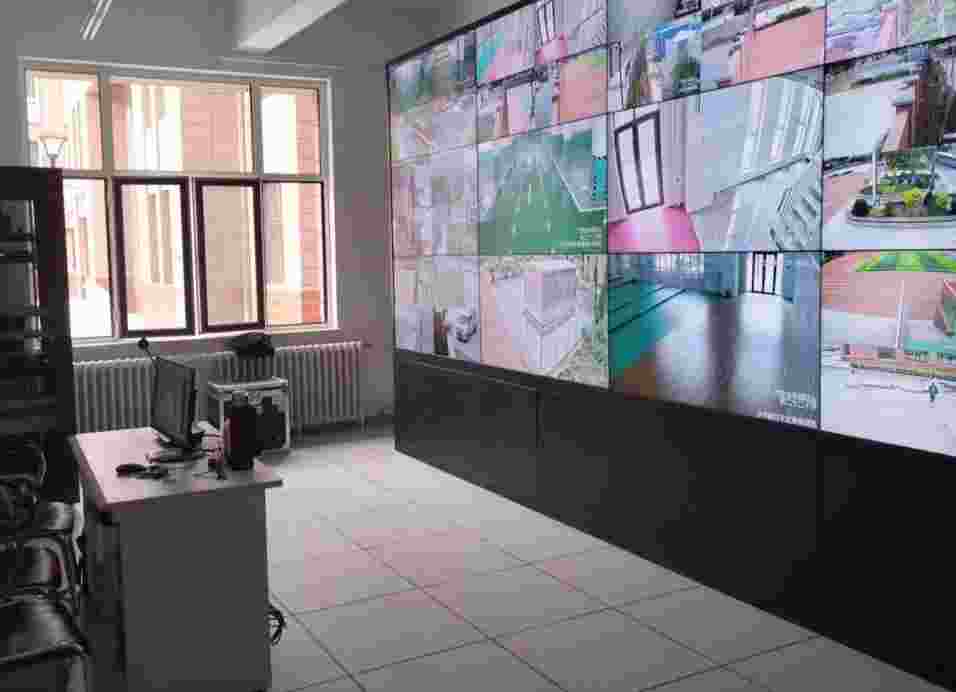

(1)攝像機及拼接顯示屏的顯示效果較好、圖像清晰,運轉良好;

(2)廣播設備音效較好、聲音清晰洪亮,運轉良好;

(3)報警柱設備的報警效果良好,使用靈敏,具有人機工程學外形,操作簡便;

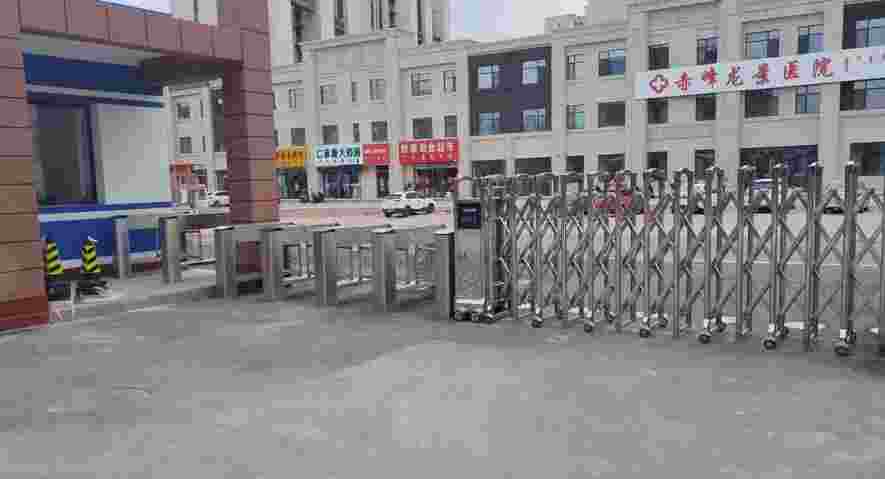

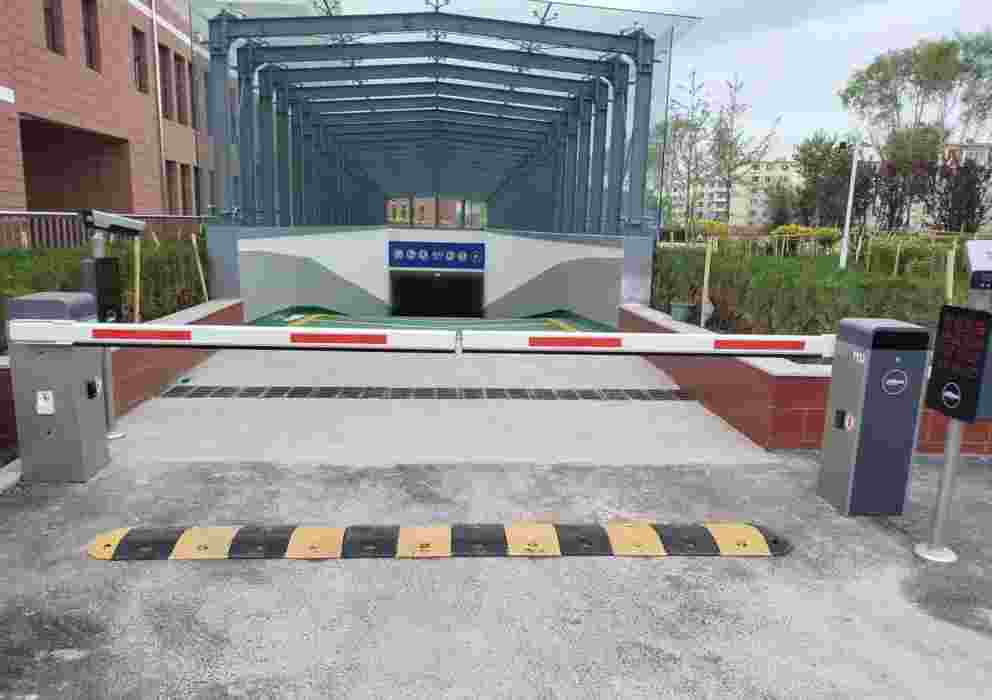

(4)人員及車輛出入口控制系統,使用便捷,運轉良好。

4、培訓情況

   提醒項目經理及時整理培訓交接資料,完成相關工作後及時組織甲方使用單位相關負責人進行培訓。

5、與項目經理核對結算工程量,項目經理對各處設備及線纜安裝敷設情況、用料等清理均清楚。

6、巡查結論:

1)各系統使用效果較好,符合設計要求;項目經理認真負責,與甲方及建設單位溝通順暢;

2)後續将繼續加強針對此項目的巡查機制。巡查基準日202292

巡查時間202292日下午

巡查人員:張海城、葛文強

巡查項目:紅山區二十二小弱電項目

項目經理:郭久鵬

巡查內容

1、了解施工進度及施工質量情況。

2、了解現場人員工作量。

3、與項目經理核對結算工程量。

巡查情況

1、項目施工進度:

設計圖紙及合同清單內的工程量大部分已完成,目前進行的工作:

(1)擦拭設備、搞衛生;
2)打設備标簽并粘貼;

(2)安裝校方要求增補的部分設備(20套攝像機)

截止923日,剩餘1套攝像機未到貨,近期到貨後進行安裝調試。剩餘部分光纜熔接工作需等甲方的機櫃及部分交換機設備到貨後進行熔接光纜,預計還需2人一星期的時間。

1、施工質量情況:

設備安裝及管線敷設符合設計要求,設備安裝整齊合理、走線規整并留有餘量。

2、産品質量情況:

(1)攝像機及拼接顯示屏的顯示效果較好、圖像清晰,運轉良好;

(2)廣播設備音效較好、聲音清晰洪亮,運轉良好;

(3)報警柱設備的報警效果良好,使用靈敏,具有人機工程學外形,操作簡便;

(4)人員及車輛出入口控制系統,使用便捷,運轉良好。

3、培訓情況

   提醒項目經理及時整理培訓交接資料,完成相關工作後及時組織甲方使用單位相關負責人進行培訓。

4、與項目經理核對結算工程量,項目經理對各處設備及線纜安裝敷設情況、用料等清理均清楚。

5、巡查結論:

1)各系統使用效果較好,符合設計要求;項目經理認真負責,與甲方及建設單位溝通順暢;

2)後續将繼續加強針對此項目的巡查機制。
