巡查基準日:2023年7月10日
巡查時間:2023年7月10日上午
巡查人員:徐海婷,馬子建,王嬌
巡查項目:赤峰珑玥碧桂園貨量區智能化工程
項目經理:董志富(姜濤)
巡查內容:
1、赤峰珑玥碧桂園貨量區智能化工程項目進展
2、目前是否存在問題及售後維護情況。
3、近期的商務及技術需求。
巡查情況:
赤峰珑玥碧桂園貨量區智能化工程項目:
1、設備安裝情況:
①甲方要求交工日期:7月24日前交工。

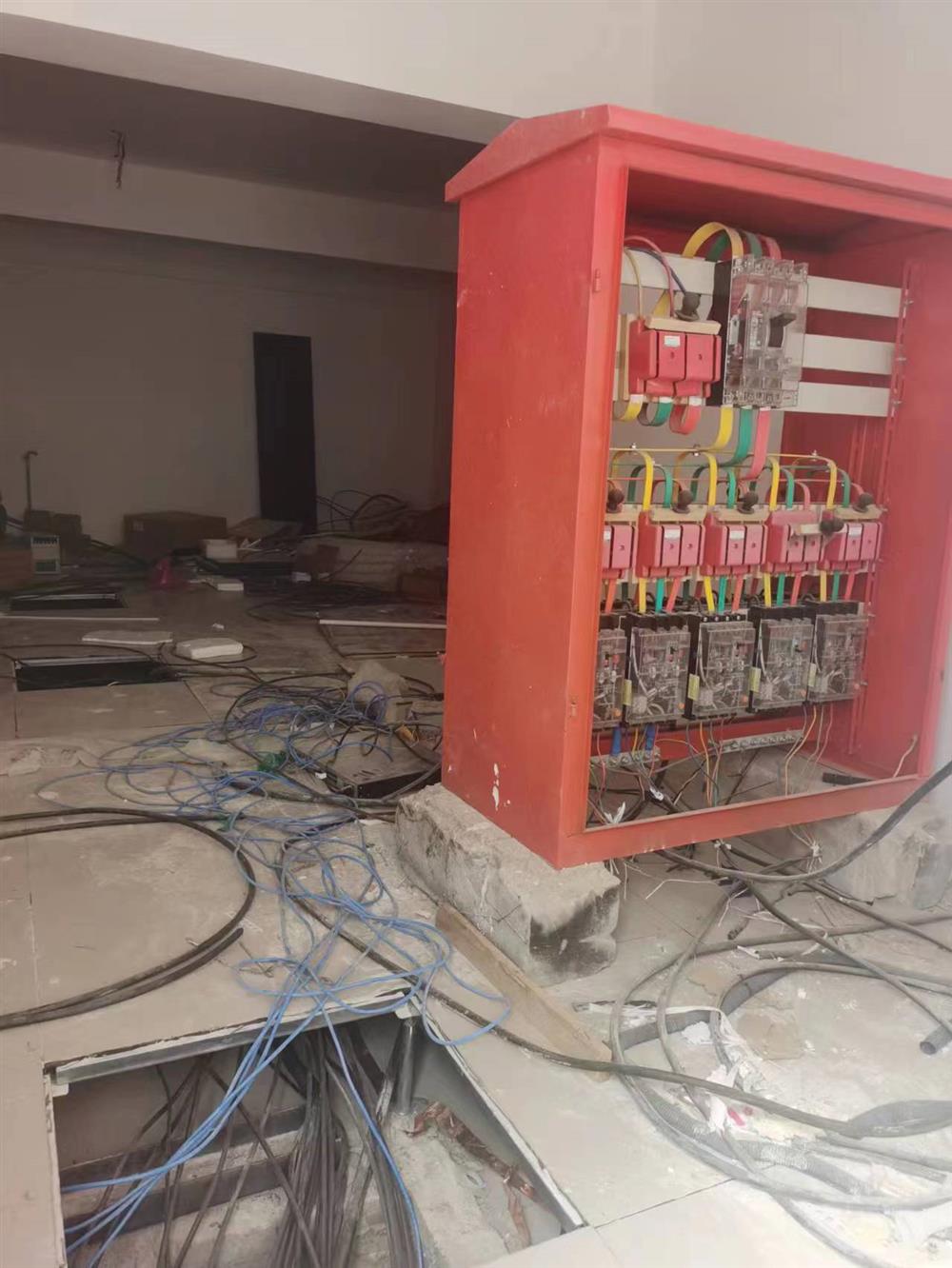

②機房線路整理,設備安裝,樓內弱電間設備箱接線,各房間樓宇對講分支線接至箱內,各箱主幹線路敷設連接至弱電機房;
③樓宇對講設備安裝,線路敷設、
④外網監控、廣播等設備的分支管線敷設,設備安裝。
2、正在施工的工作:
①熔光纖:一共8棟樓需要熔8根主光纖,以及17個單元的分支光纖。
②監控攝像頭設備安裝:一共需要安裝32個點位,部分點位需要安裝2台設備,預計約安裝40台左右監控攝像頭設備。
③安裝門禁對講設備:安裝門禁對講設備底盒、做水晶頭8棟樓一共需要636個,現已完成2棟樓的安裝,正在安裝剩餘6棟樓。

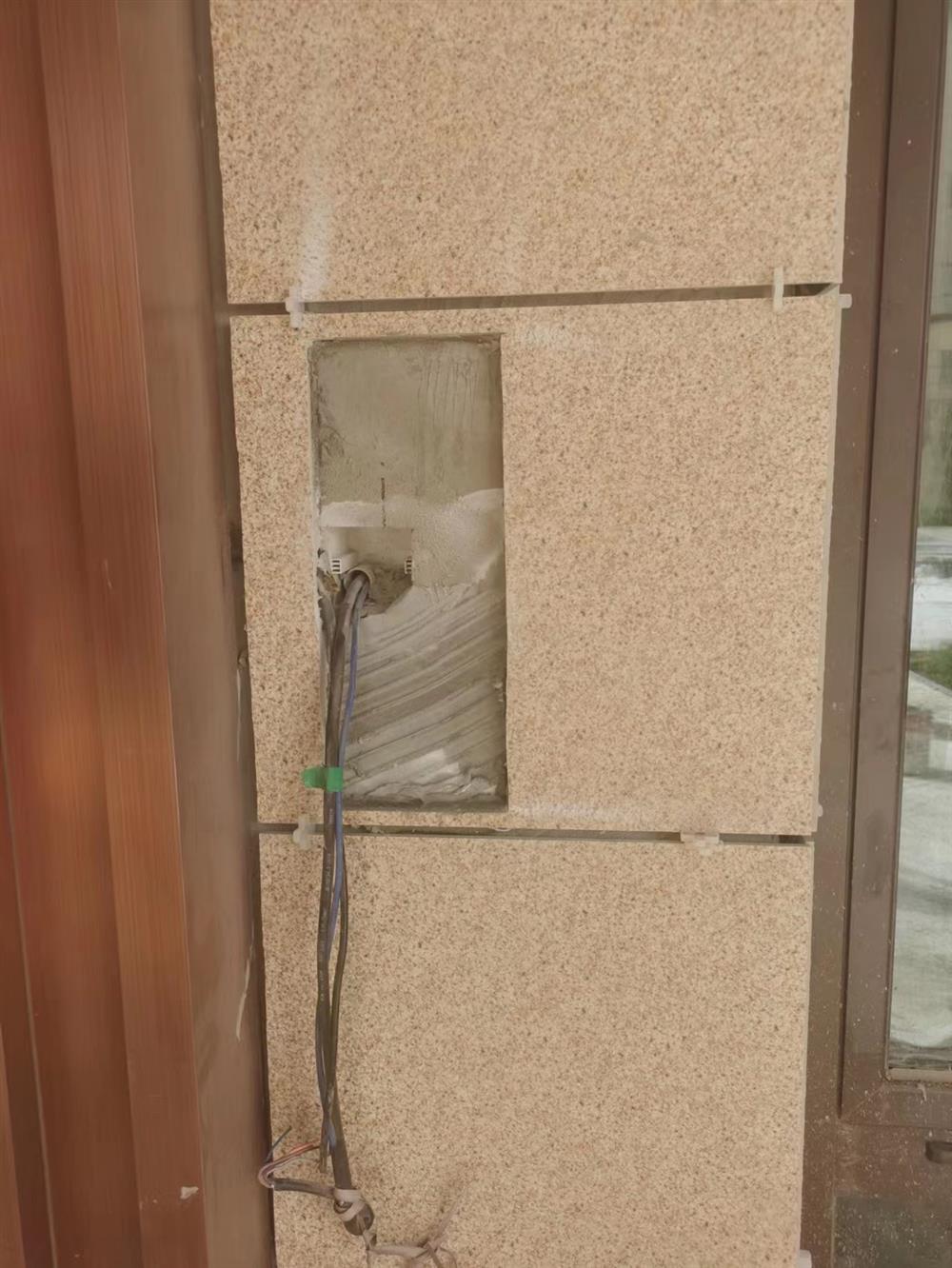

④安裝門禁可視對講設備17個,需要把牆面割出标準的尺寸、位置後,再進行設備安裝。
⑤5個監控杆基礎已經完成,後期需要立設監控杆。
3、施工設備:材料為零洞公司自供,我公司按其要求進行安裝調試。
巡查結論:
赤峰珑玥碧桂園貨量區智能化工程項目工期緊、任務重,項目部人員正在努力加快施工速度,按照要求進行施工,力争在要求交工前完成我方工作任務。
