2023年8月18日巡查報告

發布時間:2023/8/23 15:44:44 作者:管理員

巡查基準日:2023年8月18日

巡查時間:2023年8月18日下午

巡查人員:徐海婷,王嬌,于慶濤

巡查項目:赤峰珑玥碧桂園貨量區智能化工程

項目經理:董志富(姜濤)
巡查內容

1、赤峰珑玥碧桂園貨量區智能化工程項目進展

2、目前是否存在問題及售後維護情況。

3、近期的商務及技術需求。

巡查情況
赤峰珑玥碧桂園貨量區智能化工程項目:
1、設備安裝情況:

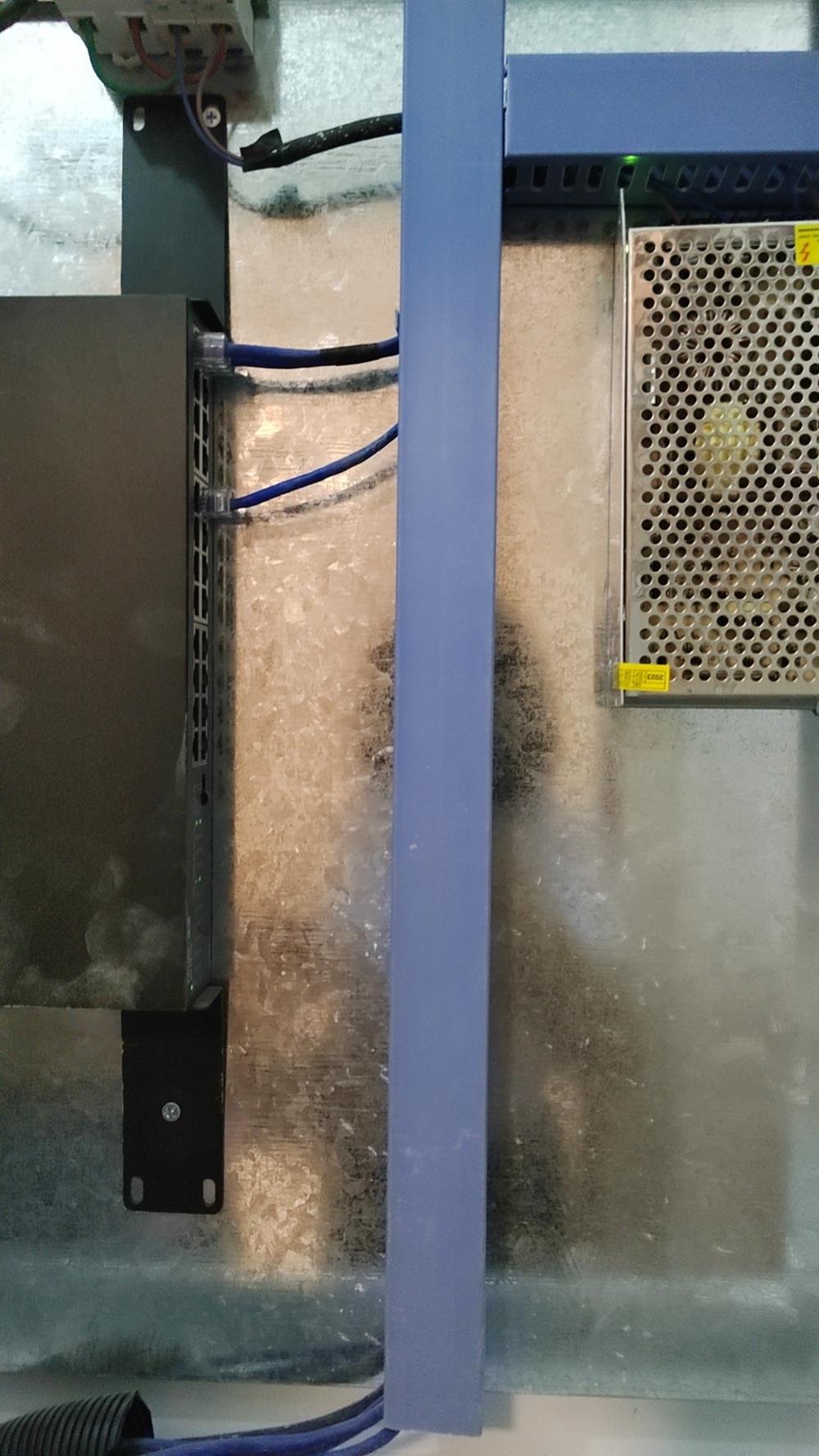

①機房線路整理,設備安裝,樓內弱電間設備箱接線,各房間樓宇對講分支線接至箱內,各箱主幹線路敷設連接至弱電機房;
②樓宇對講設備安裝、調試、線路敷設。
③外網監控、廣播等設備的分支管線敷設,設備安裝、調試。
2、未完成工作:
①維修視頻監控畫面:監控畫面有30多路不顯示圖像,因每個樓都單獨回傳一路光纖,正在通過搜索軟件搜索每個單元的監控設備進行故障排查維修。視頻平台未搭建完成,服務器已搭建完成,軟件版本未确定。
②2套消防門門禁未安裝,小區門禁卡未進行開卡。
③草坪音響設備有5套未安裝,正在找當時的敷設線路。
④一套道閘基礎需要修改,重新打混凝土,安裝道閘設備。4個道閘未調試、翼閘  三輥閘未調試。
⑤北門三個刷卡柱,需要更換位置、線路。
3、施工輔材使用用途:

序号

日期

設備名稱

數量

單位

經手人

使用用途

1

2023.3.27

穿線鋼絲

5

董志富

從弱電井到室內主機的預設PVC管內穿線使用,用過如果鋼絲有彎曲的地方,已不能使用棄之。

2

線繩

3

引線用,無二次利用價值

3

2023.4.10

膨脹螺栓8*100

300

個

朱建鵬

用于安裝箱子使用,一個箱子4個,一個單元4個箱子,一共17個單元,共計272個。

4

∅10鑽頭

1

個

施工工具、損壞直接棄之

5

14快速扳手

2

6

2023.5.10

羊角錘

1

徐洪亮

施工工具、損壞直接棄之

7

科信尖嘴鉗

1

8

∅10釘卡

2

施工消耗品

9

膠布

5

個

10

2023.5.20

25PVC管

1

周志興

配套使用,埋于地下,從車庫起,圍繞外牆敷設一圈,用于敷設光纜、電源線、監控線、音響線

11

25直接

1

12

2023.6.26

25PVC管

3

配套使用,埋于地下,從車庫起,圍繞外牆敷設一圈,用于敷設光纜、電源線、監控線、音響線。黑塑料管為過路管。

13

25直接

100

個

14

32黑塑料管

300

15

手套

1

施工消耗品

16

防水膠布

10

個

17

2023.7.16

不鏽鋼鑽頭3.2

30

徐洪亮

施工工具、損壞直接棄之

18

不鏽鋼鑽頭10

10

19

羅口刀

1

20

燕尾釘

5

施工消耗品

21

40理倉槽

10

設備箱裏用于理線

巡查結論
   赤峰珑玥碧桂園貨量區智能化工程項目施工工具無法找到,後期需要加強管理,未完成工作耗時的工作居多。
