2023年8月24日巡查報告

發布時間:2023/8/28 9:14:57 作者:管理員

巡查基準日:2023年8月24日

巡查時間:2023年8月24日下午

巡查人員:張海城、王瓊、張敏

巡查項目:赤峰保稅物流中心監控項目、安全局監控安裝項目

項目經理:徐洪亮、張敏

巡查內容

1、了解客戶滿意度及設備使用情況,及時解決問題;

2、了解客戶需求并給予相應的商務及技術支持;

3、了解項目日常售後情況;

4、了解項目施工用料等情況。

巡查情況

1. 赤峰保稅物流中心監控項目

(1)項目概況:本項目于20218月中标,合同金額:133.57萬元,同年末施工完成并交付使用。項目包含:攝像機214個、交換機41台、55寸拼接屏9塊、存儲系統、服務器及平台、線纜等。

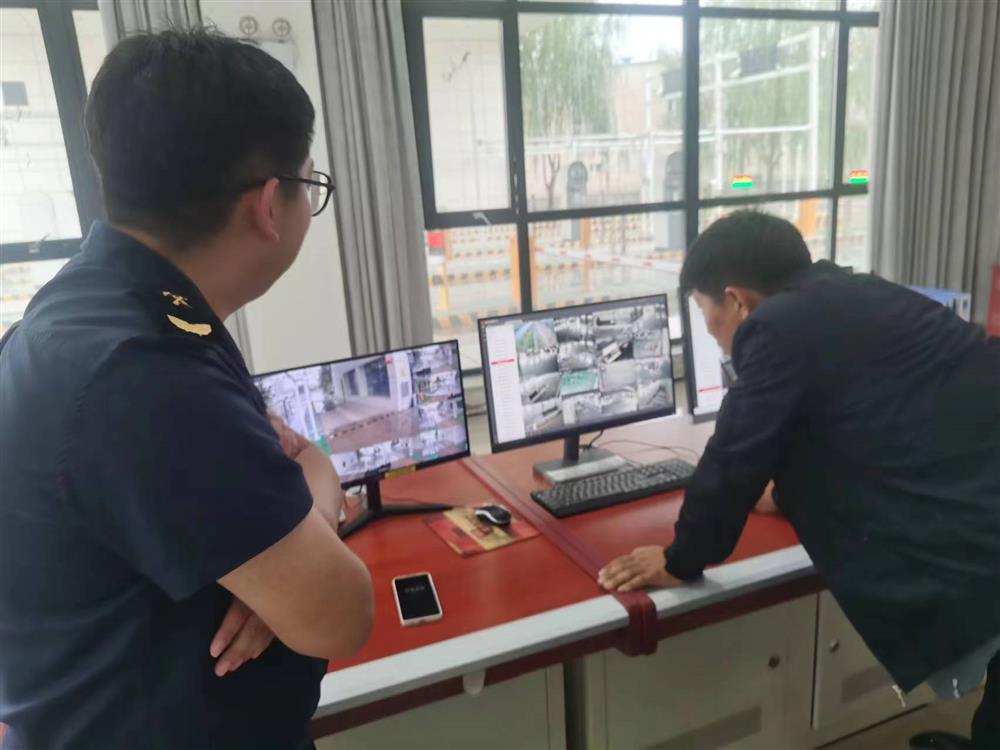

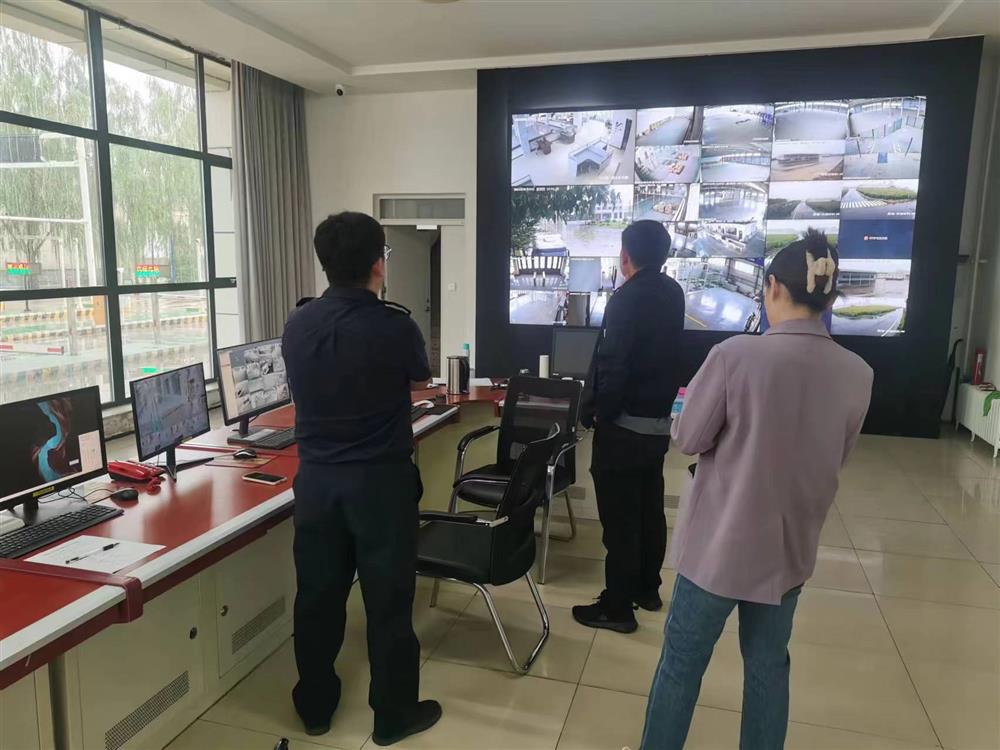

(2)現場情況:①拼接屏、監控平台、存儲設備等運行正常;

②部分攝像機存在掉線問題,因部分線纜過長,存在網絡信号丢包問題;部分線纜存在老鼠咬斷情況,近期将協調相關技術人員進行處理。

③部分圍牆攝像機需調整角度,近期将協調相關技術人員進行處理。

2.安全局監控安裝項目

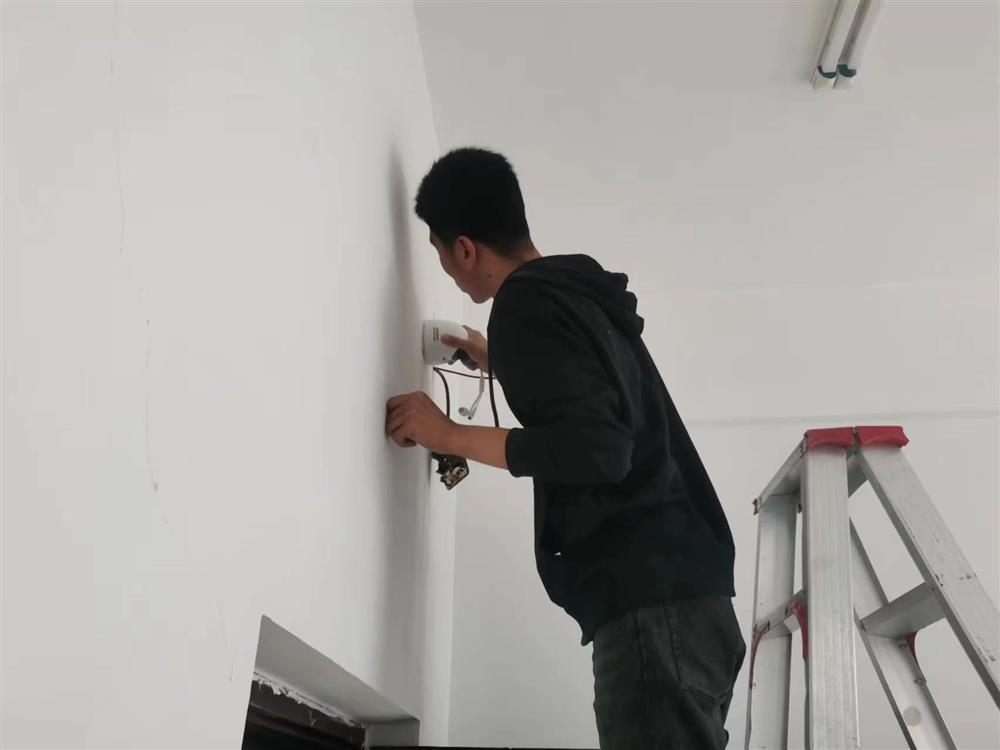

1)項目概況:應相關負責人要求,此次在指定地點安裝攝像機一套,包含半球攝像機1個、電源1個、交換機1個、插排1個、電源線30米、網線20米、打透牆孔1個。

2)施工人員:張敏、周志興。

3)施工進度及用料情況:2人施工半天,溝通使用單位需求、取料、布線、安裝、調試完成,未出現人員窩工及浪費材料現象。

巡查結論

1、 赤峰保稅物流中心監控項目,使用單位相關負責人對我公司日常售後服務較滿意,本項目雖已過質保期,我公司仍對其進行免費的維保服務中,以專業的技術能力和良好的服務态度得到了使用單位的高度認可

2、 安全局監控安裝項目,施工工序及工藝科學,施工材料使用合理,随身攜帶了施工輔材,接電及登高作業過程中具備安全防護意識,與業主單位溝通态度良好,并做到人走料清。

3、 後續将繼續加強針對以上項目的巡查工作。
