2023年9月21日巡查報告

發布時間:2023/10/7 9:06:24 作者:管理員

巡查基準日:2023年9月21日

巡查時間:2023年9月21日上午

巡查人員:徐海婷,王嬌

巡查項目:赤峰珑玥碧桂園B區智能化工程

項目經理:于慶濤
巡查內容

1、赤峰珑玥碧桂園B區智能化工程項目進展

2、目前是否存在問題及售後維護情況。

3、近期的商務及技術需求。

巡查情況
赤峰珑玥碧桂園B區智能化工程項目:
1、設備安裝情況:
①安裝視頻監控,包含地上、地下監控點位共計89套,前期進行設備安裝,線纜敷設,後期進行畫面、網絡、角度調試等。
②可視對講,安裝門口室外機28套,室內智慧屏254台,磁力鎖27套,出門按鈕27個,閉門器27個等設備,及相關線纜、線槽的敷設。
③出入口管理,安裝道閘一體機4套,攝像機3個,擺閘2套,三輥閘一套,人行廣安門4套,門禁讀寫器18套等設備,進行相關線纜、線槽的敷設以及道閘、輥閘、三輥閘等基礎的建設。
④音響設備,戶外草坪揚聲器12個,音響基礎12個,及相關線纜、線槽的敷設。
⑤五方通話無線設備、梯控設備,通話設備13套,梯控設備13套,設備安裝、線纜、線槽敷設、系統聯機調試等。
2、正在施工工作:

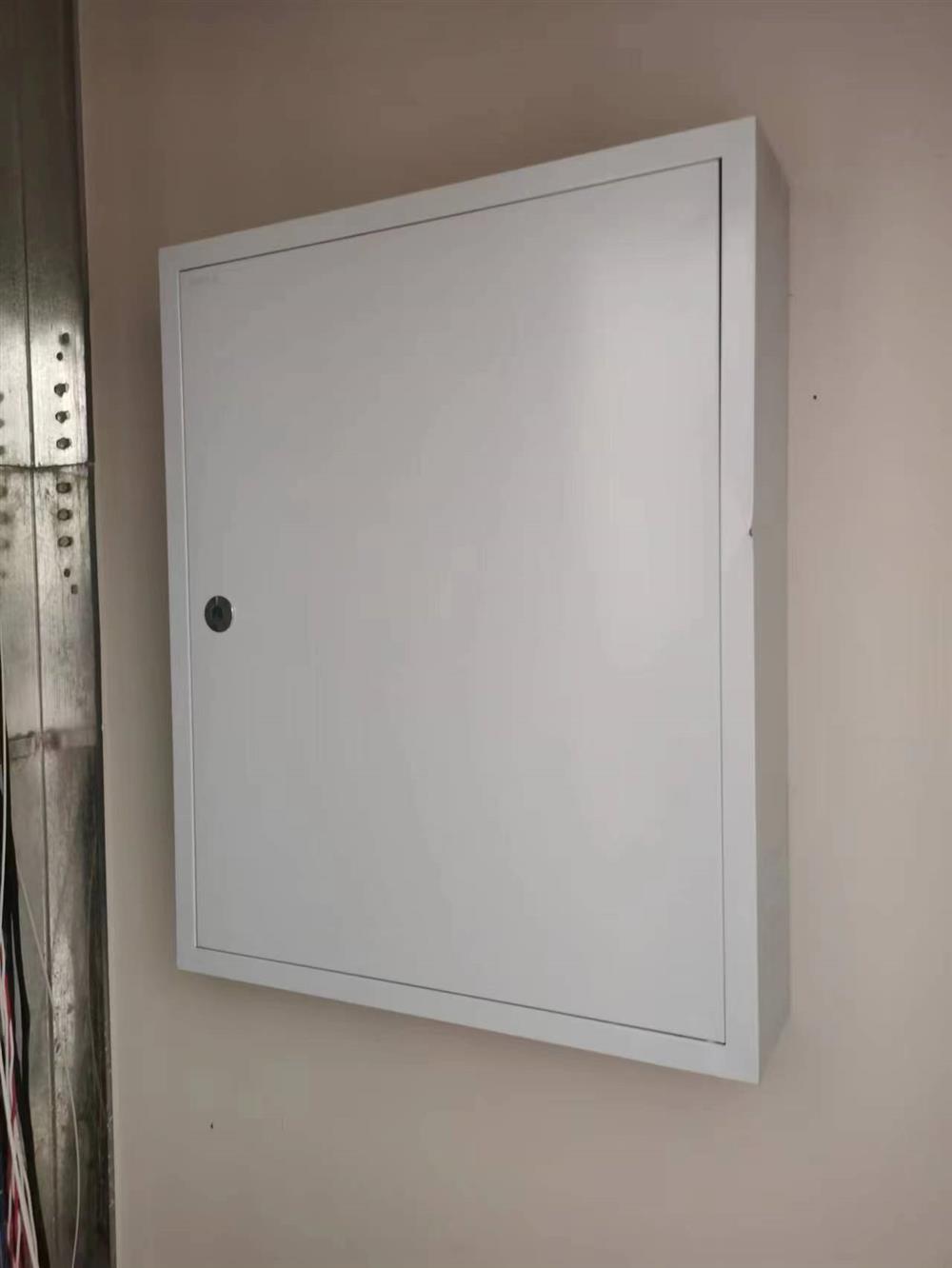

①弱電井箱子51個,設備已安裝完成。

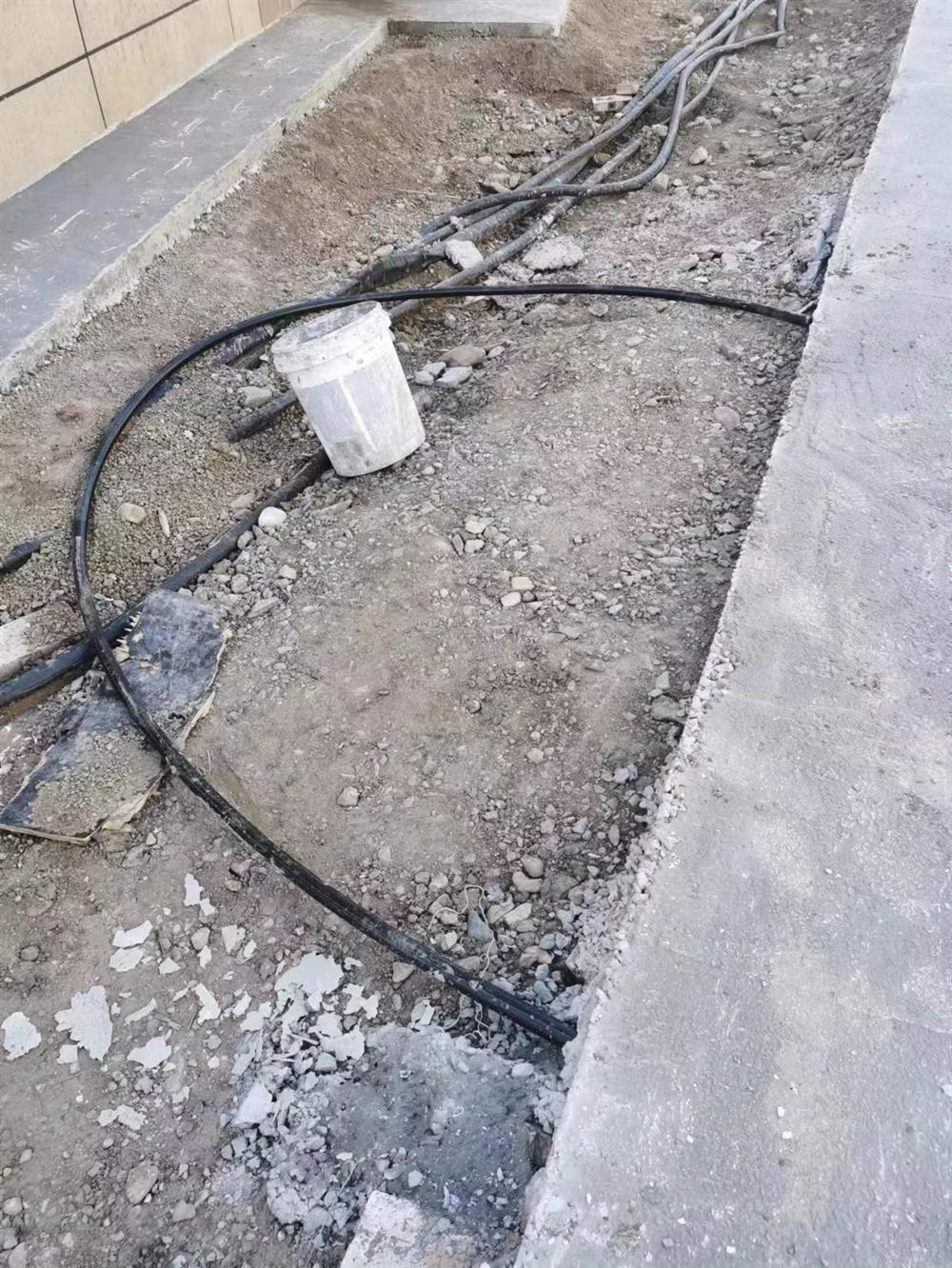

②室外的部分管已敷設完成,主道管敷設未完成,需要根據承建方的進度進行。

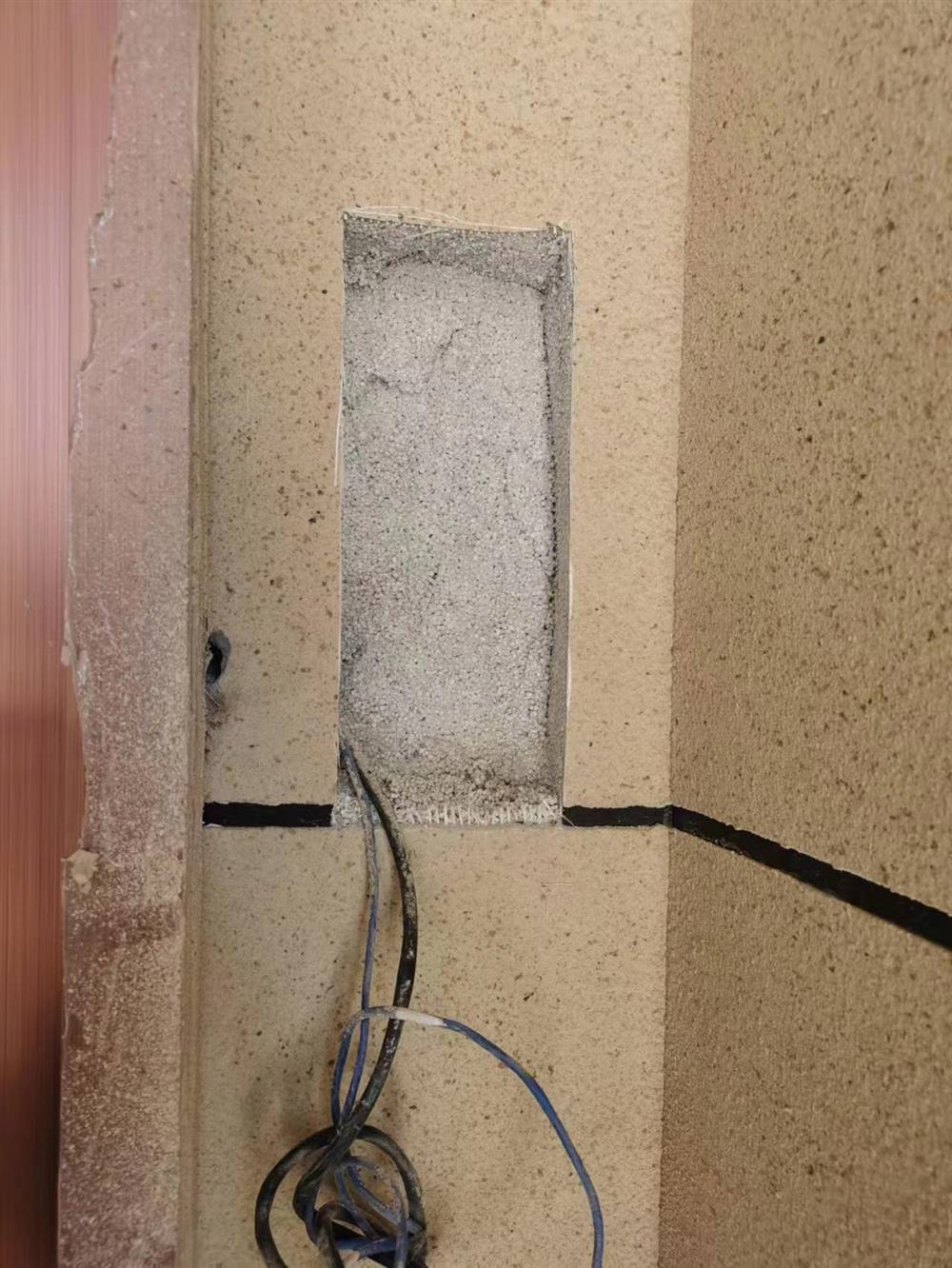

③單元門口機在牆面切割槽,一共13個,已完成6個。
④1号樓、2号樓、3号樓、4号樓的樓宇對講室內分機的線纜已敷設完成,剩餘的5号樓、6号樓、7号樓線纜未進行敷設,目前線纜量不足。
3、施工輔材使用用途:



序号

日期

設備名稱

數量

單位

經手人

使用用途

1

23.9.4

膨脹螺栓14*150

4

馬子建

A區道閘使用

2

23.9.5

BVR

50

馬子建

A區使用,用于道閘預防防砸

3

雲石機片

1

屬于機械設備耗材,用于切割地面使用

4

23.9.6

9V電池

2

董志富

A區測線儀事宜,用于維修設備

5

2023.9.8

PE管 ∅32

200

郭永民

B區室外監控敷設線纜,PE管已敷設70-80米,其他管材未使用,置于施工現場庫房

6

PVC管∅32

200

7

PVC管∅25

3

8

∅25直接

100

個

9

 ∅32管

2

10

防水膠布

10

個

巡查結論
   赤峰珑玥碧桂園B區智能化工程項目正在根據承建方的進度進行施工,部分工作等線材到貨後再進行施工。
