巡查基準日:2024年7月4日
巡查時間:2024年7月4日上午
巡查人員:徐海婷,王嬌,張敏
巡查項目:赤峰金通銅業有限公司監控項目
項目經理:徐洪亮
巡查內容:
1、赤峰金通銅業有限公司監控項目情況。
2、目前是否存在問題及售後維護情況。
3、近期的商務及技術需求。
巡查情況:
赤峰金通銅業有限公司監控項目:
1、設備安裝情況:筒型網絡攝像機9台,無線網橋9台,太陽能配套設備5套,監控杆5根,交換機6台,配套相應輔材。

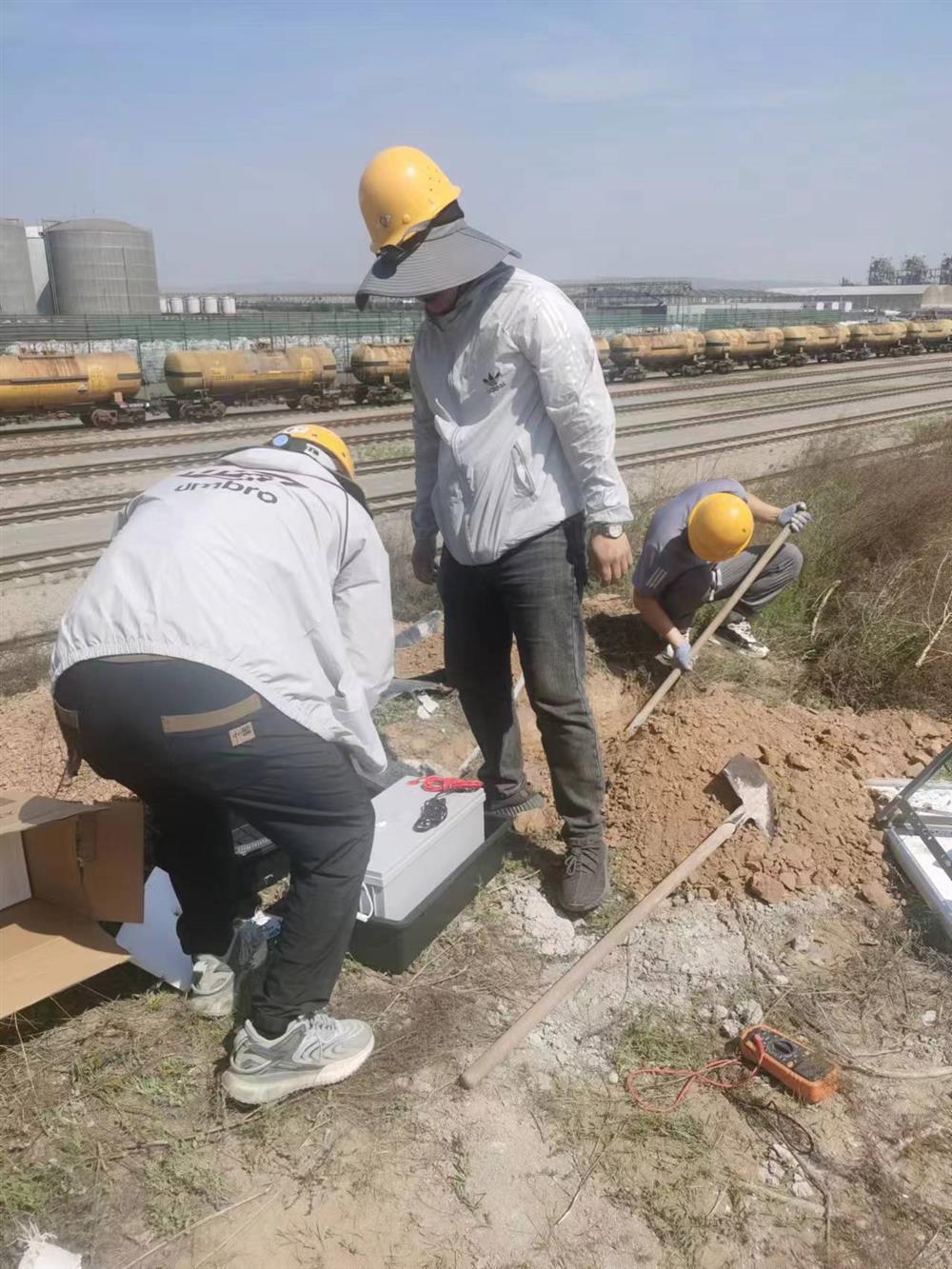

①在廠區內鐵路旁安裝監控設備,将攝像機、監控杆、太陽能闆、蓄電池、地埋箱、無線網橋、交換機、線材輔料等相關設備擡至施工地點。

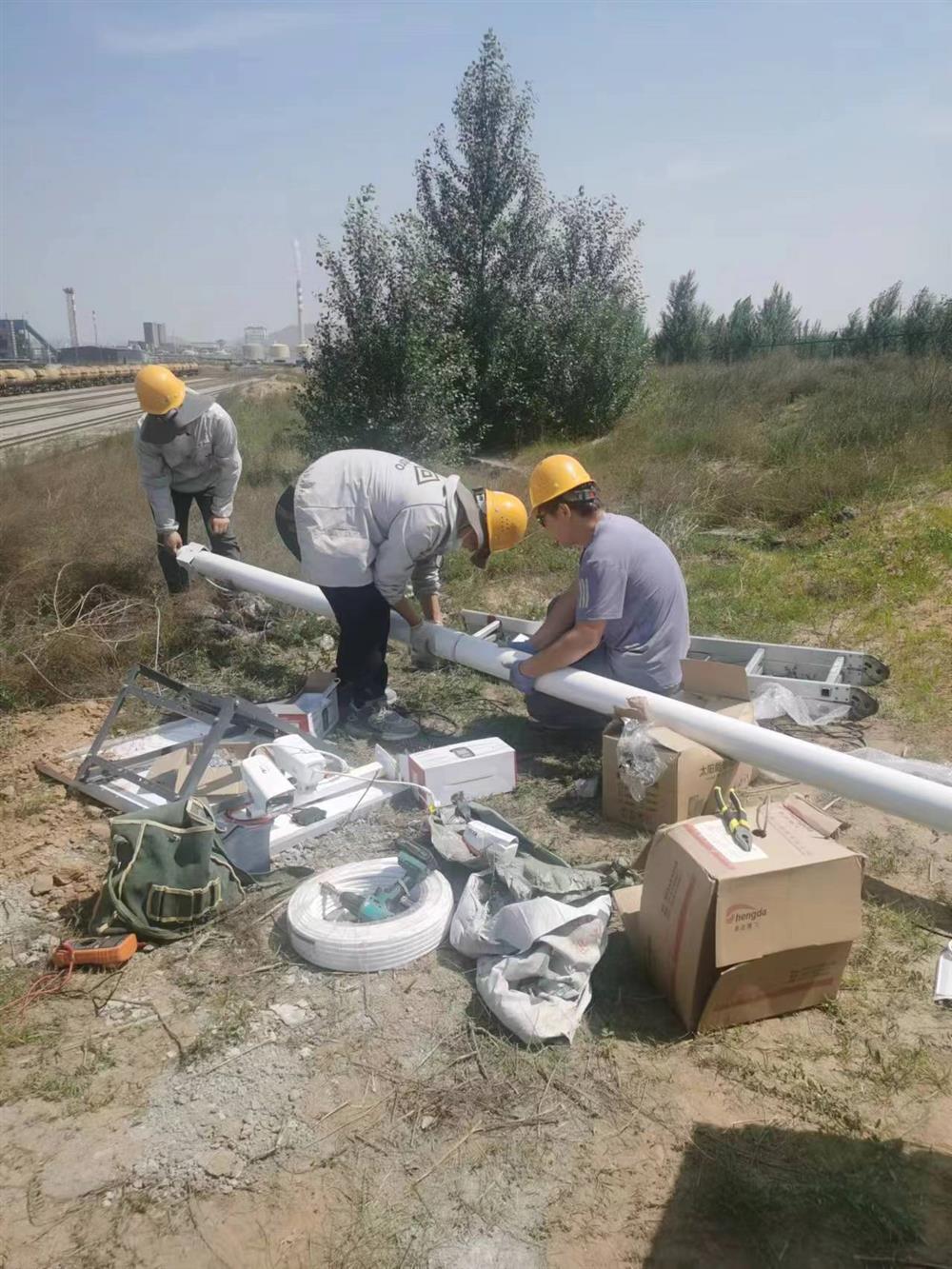

②打水泥基礎、地錨、立監控杆,穿電源線、網線,每根監控杆安裝2台筒型網絡攝像機,設備箱,太陽能闆,配電箱等相關配套設備,防水蓄電池地埋箱,裝2節電池防水,防腐蝕,為起到恒溫作用電池至于地埋箱中,直接埋置地下。
③目前已安裝完成2套,預計今日內再安裝完成2套,統一安裝完成後,再進行調試。
2、現場設備與合同明細對比無誤,設備安裝方案科學,線材敷設美觀整齊且用料合理,項目經理對項目整體情況熟悉。
3、合同目前還未簽訂完成。
巡查結論:
施工正在有序的進行,預計2天內完成所有施工。
(後附相關照片)
