本周巡查簡報
巡查基準日:2021年11月5日
巡查時間:2021年11月5日下午
巡查人員:徐海婷,葛文強
巡查項目:保稅物流中心視頻監控項目
項目經理:杜秀全
巡查內容:
1、保稅物流中心視頻監控項目進展。
2、目前是否存在問題及售後維護情況。
3、近期的商務及技術需求。
巡查情況:
保稅物流中心視頻監控項目:
1、項目進展:目前未完成的工作①48個攝像頭未安裝包括庫房及辦公樓內。②機房整理布線,原來的舊設備拆除。③調試已安裝完成攝像頭的圖像。④與滿洲裏海關信息中心人員溝通,确定每個設備的IP,以及确定上傳的圖像。
2、存在的問題:進度緩慢,人員安排不合理,甲方現在催促項目盡快完成,要及早驗收。已加派人員進行施工,施工機具也派人準備,加快進度,盡快完成攝像頭的安裝。

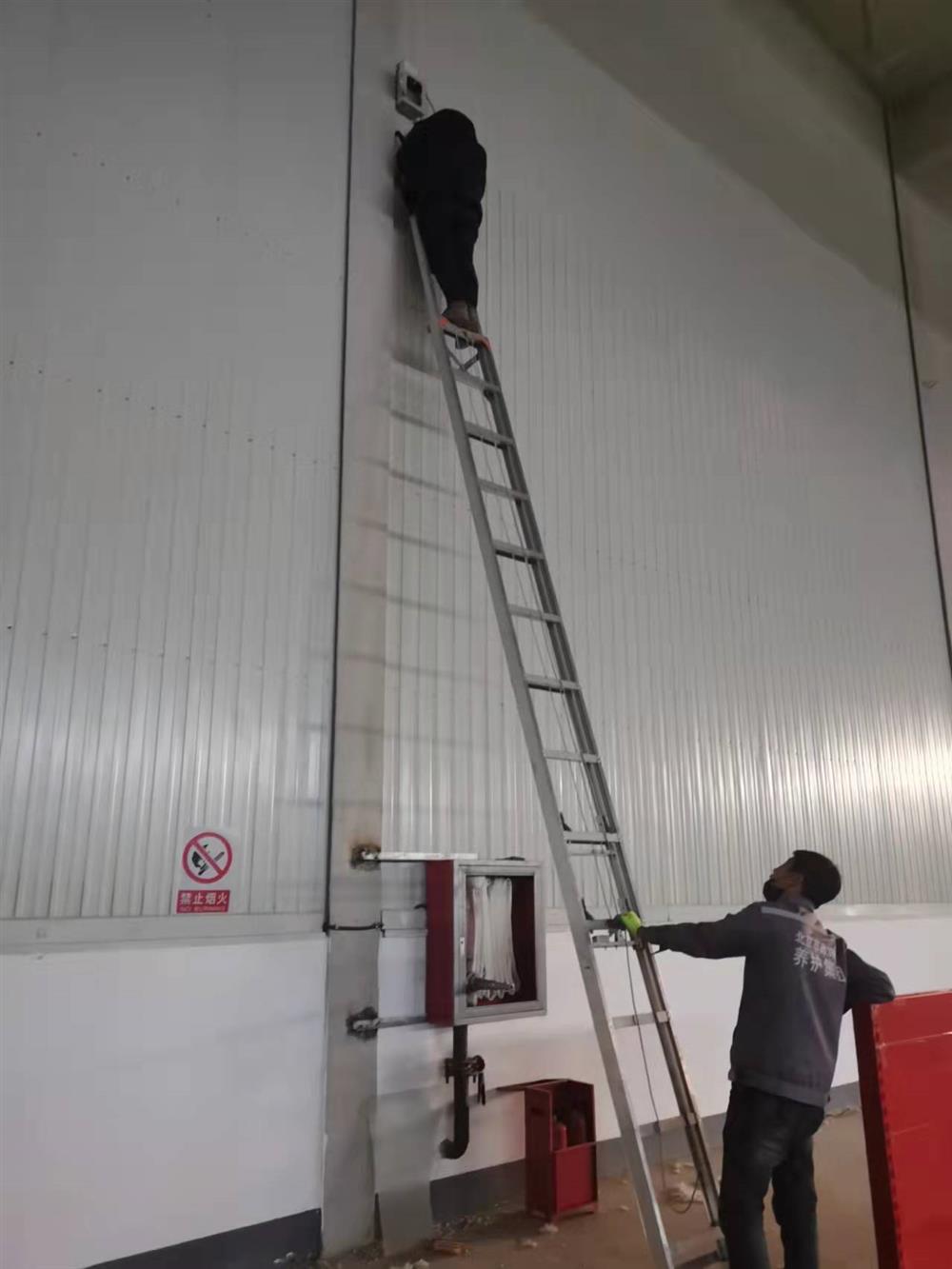

3、安全情況:目前庫房內施工,攝像頭需安裝在6米高的牆上,需敷設網線,電源線,2.0JDG管,強調施工人員一定要注意施工安全,嚴格按照操作流程,注重多與海關人員及滿洲裏海關信息中心人員溝通。
4、關于結算問題:第一期進度結算發票已送至甲方,甲方已完成單位流程及财政局手續,目前财政資金不足,需要等段時間結算。
巡查結論:
保稅物流中心視頻監控項目強調項目經理需加快進度施工,盡早完成項目驗收。
