2022年8月2日巡查報告
巡查基準日:2022年8月2日
巡查時間:2022年8月2日上午
巡查人員:徐海婷,葛文強
巡查項目:紅山區二十二小弱電項目
項目經理:郭久鵬
巡查內容:
1、紅山區二十二小弱電項目進展。
2、目前是否存在問題及售後維護情況。
3、近期的商務及技術需求。
巡查情況:
紅山區二十二小弱電項目:

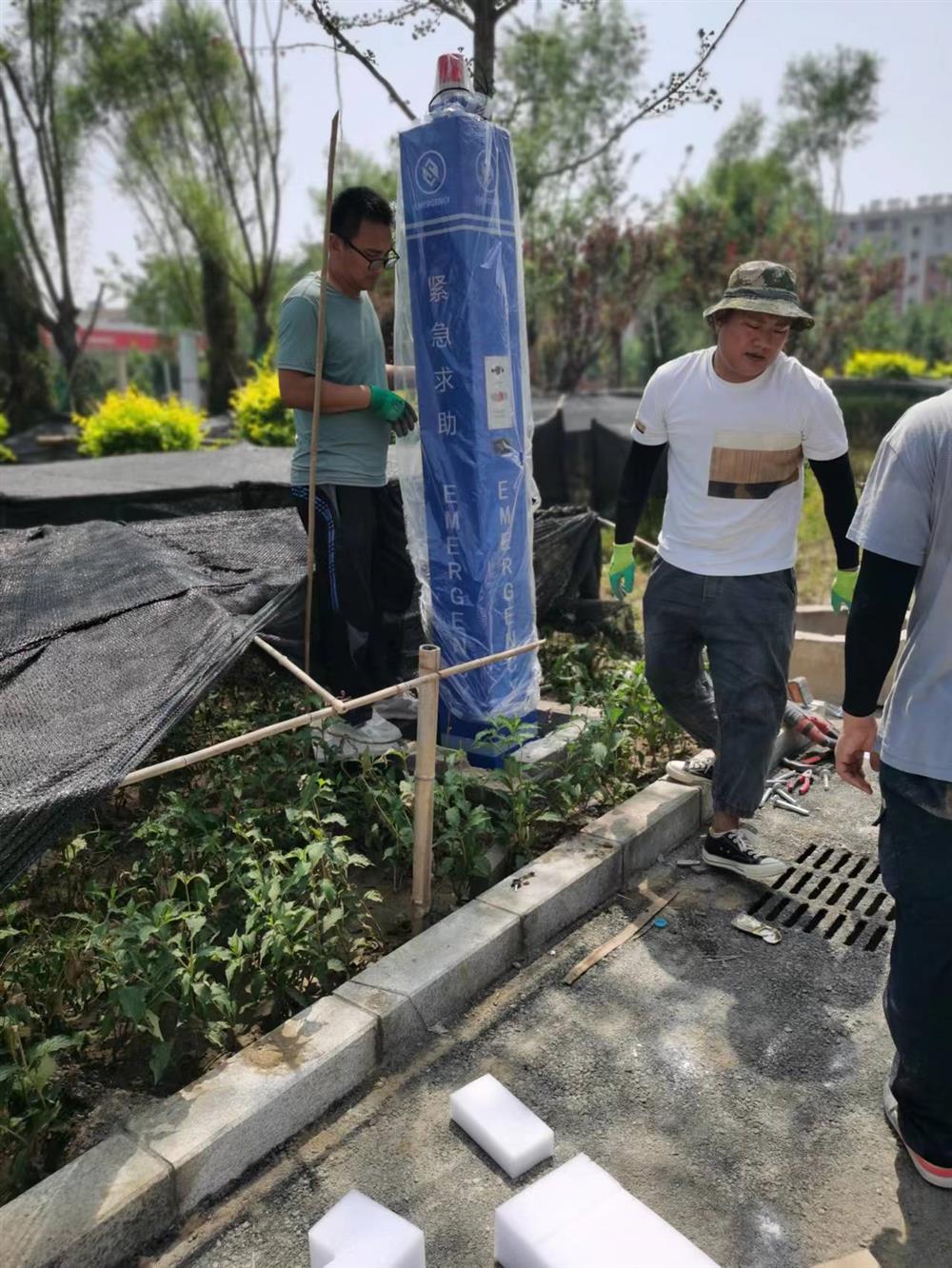

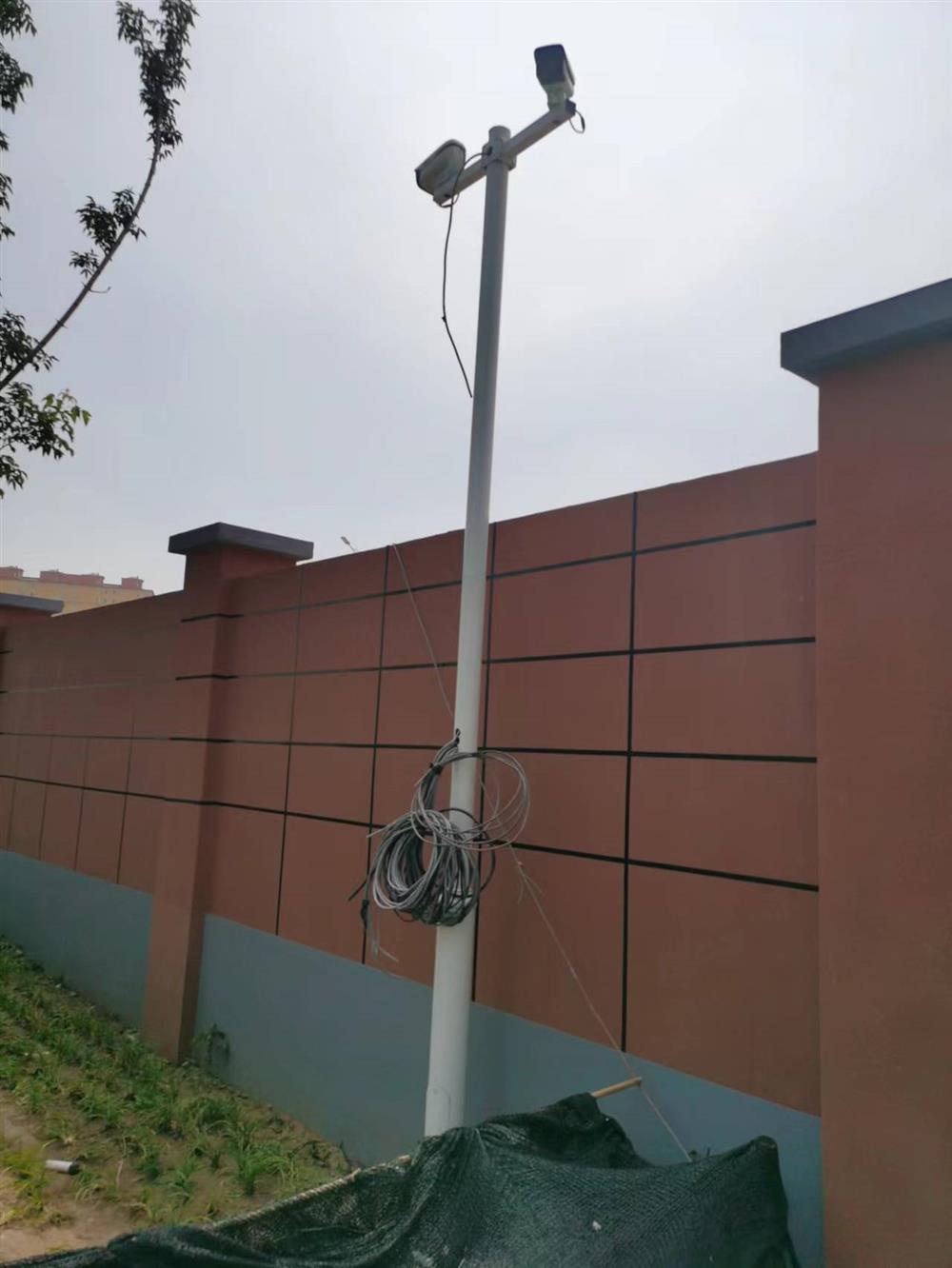

1、項目進展:①工程量清單中有監控杆12根,截止目前已完成4根,正在施工剩餘監控杆。②清單中一鍵報警裝置5套,截止目前已安裝3套,正在施工剩餘2套。③清單中道閘4套,至今未開始安裝,因地面未硬化,缺少安裝界面,線纜已敷設完成,待施工界面完成後可進行安裝。④總包要求8月4日交工,室內設備安裝已基本完成。
2、未完成工作:①人員通道還剩一套未安裝,缺少安裝界面。②機房設備已安裝,因電路未通,無法進行調試。②風雨操場舞台燈光安裝人員已進場,由于裝修人員趕工期已完成吊頂,給燈光安裝人員造成施工難度及工程量的增加,預計8月8日完成,已催促盡量向前趕工期。
3、存在問題:弱電項目驗收資料已準備完成目前正在進行專項監理,項目技術負責人、總監簽字。
巡查結論:
1、盡快完成弱電部分驗收資料的相關人員簽字手續。
2、總包一直強調施工安全及施工人員穿戴安全防護裝置,再次與我方項目人員及舞台燈光安裝人員強調施工安全。
